石台抽水蓄能电站位于安徽省池州市石台县,距离合肥市直线距离185km,是国家《抽水蓄能中长期发展规划(2021~2035年)》“十四五”重点实施项目,也是三峡集团在皖投资建设的首个抽水蓄能电站。工程开发包括为承担电力系统调峰、填谷、储能、调频、调相和紧急事故备用等任务。电站装机容量1200MW,属日调节抽水蓄能电站,连续满发小时数8h。电站装设4台单机容量300MW立轴单级混流可逆式水泵水轮发电机组,设计年发电量14.71亿kW·h。初拟以500kV电压等级接入涓桥变电站,出线1回。
之所以选址石台落地这一重大项目,正是当地自然禀赋与能源发展需求的双向契合。2008年,三峡建工集团勘探队伍深入皖南山区,被当地独特的自然条件所吸引,历经多年系统勘探与科学论证,一个装机容量达120万千瓦的抽水蓄能电站蓝图逐渐清晰。“抽水蓄能电站是构建新型电力系统的关键基础设施,是电网的重要调节电源。”石台县发展改革委相关负责人介绍,该项目投运后,将为安徽电网提供调峰、填谷、储能、调频、调相和紧急事故备用等功能,对实现“双碳”目标、推动石台高质量发展和促进共同富裕具有重要意义。

作为石台县建县以来投资最大的单体工程,这座总投资78.95亿元的“能源重器”为一等大(1)型水电工程,枢纽工程由上水库、下水库、输水系统、地下厂房和开关站等建筑物组成。上、下水库大坝均为混凝土面板堆石坝,最大坝高分别为105m、107m。输水系统采用“四机两洞”方案,地下厂房采用中部式布置,设计尺寸174.8×24.5×57.3m(长×宽×高)。工程永久征地面积2721.14亩,规划搬迁安置人口57人,生产安置人口161人。工程建设不涉及自然保护区、国家级森林保护区、风景名胜区及水源保护区等环境敏感问题。
在建设进度上,项目推进节奏清晰。石台抽水蓄能电站于2022年11月17日获得安徽省发改委核准批复,2023年9月主体工程正式开工,目前正值大坝面板及地下厂房机组混凝土浇筑高峰期,计划2027年10月首台机组投产发电,2028年7月全部机组投产运行。

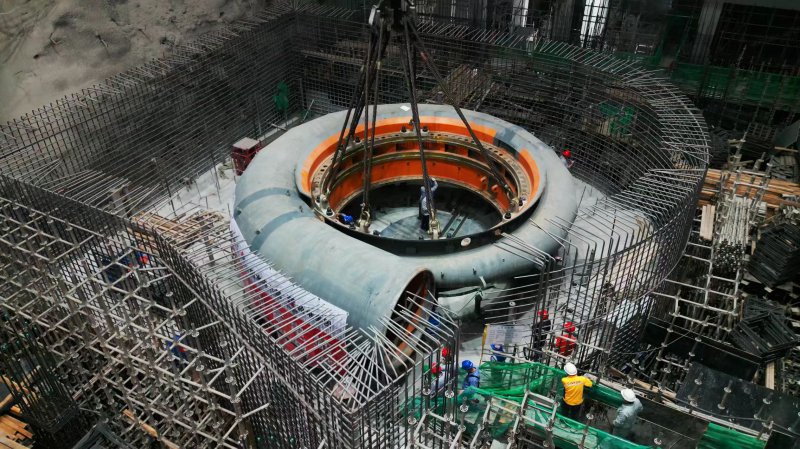

蜗壳吊装
从区域与战略地位来看,石台电站紧邻皖江城市带安庆、池州、铜陵等负荷中心,电站建设条件优,交通便利,经济指标良好。既是三峡集团在皖首个抽蓄项目,也是石台县新能源产业示范性、引领性项目,更是生态、民生、强县工程,为当地构建“水风光储”产业体系,打造高质量发展特色县,建设新阶段原生态最美山乡作出积极贡献。
从功能效益来讲,电站建成后主要承担安徽电网调峰、填谷、储能、调频、调相及紧急事故备用等任务,与华东电网形成区域内优势互补,提升华东电网调度灵活性,助力构建以新能源为主体的新型电力系统、保障能源安全;同时可有效降低火电调峰幅度,改善机组运行条件,减少系统燃料消耗与运行成本,促进节能减排;有利于支撑区外来电、特高压系统安全稳定运行,提高电力系统的安全可靠性和运行经济性。电站建设还可改善当地基础设施条件,促进当地经济社会发展。值得一提的是,电站紧邻牯牛降、仙寓山两大风景区,建成后形成的“高山出平湖”壮丽景观,将为当地旅游业发展增添全新亮点,真正实现“建好一座电站,带动一方经济,造福一方百姓”的综合效益。

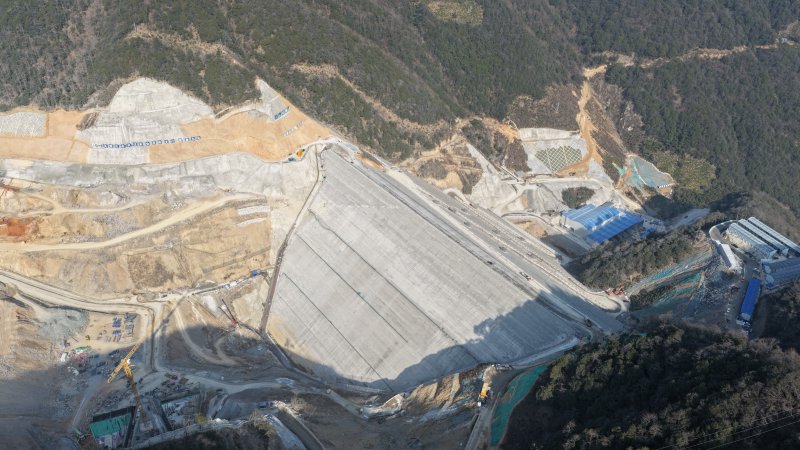

上库区航拍
亮眼的建设成效与清晰的发展蓝图背后,离不开行之有效的管理思路,层层夯实的技术保障,不断创新的工艺工法,以及造福社会的责任担当,这些共同促进了石台抽水蓄能电站项目建设有序推进。
智汇石台,科技赋能攻坚
在科技创新层面,“智汇石台”创新工作室深入贯彻创新驱动发展战略,围绕“工程降本增效、质量安全管控、施工工艺改进、生态环境保护”等实际问题,开展技术攻关,并依托导师带徒机制,发挥传帮带作用,进行技能传授和人才培养。成立两年来,累计申报专利50项,已授权专利23项;取得QC成果4项,管理创新成果1项;取得全国性行业协会奖励16项,省部级行业协会奖励3项;凭借突出成果,工作室成员被授予“三峡建工劳动模范”“浙江省部署企事业名师高徒”等称号。工作室荣获“2025年安徽青年五四奖章集体”、全国电力行业“电力双创杯”三星创新工作室、“三峡建工示范创新工作室”等荣誉。
提质创效,精准靶向施策
在质量管控层面,项目全面开展质量提升行动,围绕大坝填筑、洞室开挖支护、边坡锚喷支护、混凝土浇筑等关键施工部位,申报9项精品工程,营造了以质取胜、精益求精的良好氛围;以问题为导向,积极组织开展QC小组活动,激发全体建设者主动改进质量、降本增效的积极性和创造性,斩获中央企业QC二等奖等7项行业质量奖项。全面梳理工程质量管控重难点,积极对接邀请水电总院开展质量咨询服务,完成对4个工程难点“靶向会诊”,为工程高质量推进把好质量关。
责任穿透,创新安全管理
为确保各级安全责任传达到位,压实一线安全责任,解决一线作业人员安全责任落实考核虚化问题,石台抽水蓄能电站率先探索建立了“穿透式”安全奖惩机制,全面梳理当前工程安全体系运行情况,在原有施工队伍安全奖惩的基础上,增加对一线作业具体人员安全积分方式,根据安全积分情况,对一线作业人员进行奖惩兑现,建立人员管控“黑名单”,以积分管理倒逼行为规范,切实打通安全管理“最后一公里”,实现责任可追溯、过程可管控、效果可评价的穿透式闭环管理机制。
生态优先,统筹建管保护
坚定不移走生态优先、绿色发展道路,科学开展鱼类增殖放流活动,对保护水体生物多样性,改善水域生态环境质量具有重要意义。石台抽水蓄能电站在项目建设过程中,联合科研院校创新开展CBS绿化科研试验,相关科研成果成功应用于开挖边坡的植被恢复,有效提升了特殊地质条件和气候条件下植被的成活率与边坡生态稳定性,树立了科技创新与生态保护深度融合的行业新标杆,为建设生态友好型、环境友好型抽水蓄能电站提供了技术支撑。
前瞻布局,刷新“三峡速度”
在前期审批层面,石台抽蓄电站按照安徽省项目核准相关流程,属于“先可研后核准”无法容缺的项目,无经验可循,需在半年内完成25项核准要件报批并在10月提交核准申请,难度超出同类其他项目。自2021年8月18日可研工作正式启动以来,创新性构建“1+1+N图表,3+4责任协调控制”的清单化进度管控体系,仅用一年时间优质、高效完成了项目可研核准阶段25项专题的审查和备案工作,且自2022年3月17~18日完成三大专题审查到可行性研究报告审查用时仅6个月,取得项目核准批复用时仅8个月,创造了“石台效率”和“三峡速度”。
高效落地,永久用地获批
在用地保障层面,石台抽蓄电站工程占地存在涉及范围广、种类多、关系杂、土地界限不清晰、审批级别高、国家规划涉密、尚无成熟申报经验指引等众多“疑难杂症”,建设团队通过系统谋划,逐项破局,仅用3个月取得先行用地批复,5个月取得工程永久用地批复,是“十四五”期间三峡集团范围内首个取得《国有土地划拨决定书》的抽蓄项目,再次刷新“三峡速度”,并总结形成先行用地关键节点申报流程图、项目前期管理创新报告(含土地报批详细流程)等土地报批宝贵经验。
党建筑基,助力施工生产高质量发展
石台抽蓄电站以联创联建为纽带,构建起参建各方共同参与、密切配合、齐抓共管的大党建工作格局。
通过召开施工区党建工作统筹协调委员会联席会和党风廉政建设联席会,统筹组织红色教育基地研学、廉政警示教育馆参观、施工区劳动和技能竞赛、“点亮微心愿 筑梦向未来”主题公益、夏季送清凉等联创联建活动,实现了思想引领、能力建设、群众服务与廉洁保障的多元融合,有效推动党建工作与中心工作深入融合。在此期间,项目先后荣获池州市重大项目投资建设先进集体称号。
按照规划,石台抽水蓄能电站将于2026年6月下闸蓄水,2027年7月首台机组投产发电,2028年4月全部机组投产发电。从短期建设到长期运营赋能,电站的价值,不仅仅是单纯的能源供应,更是驱动石台县域经济发展、持续增进民生福祉的重要引擎。“项目建设期间就能为全县经济注入强劲动力,5年建设期预计累计纳税3.5亿元,并为周边群众提供大量务工就业岗位,让群众在参与项目建设中共享发展红利。”县发展改革委相关负责人表示,更可观的是长期收益,项目投产后,年容量电费及发电收入约16亿元,综合税可达1.2亿元,相当于为石台新增了一个稳定可持续的“绿色财源”。
