“新增配变已带电成功,低压送出工作圆满结束!”8月5日,经过两天的紧张施工作业,祁门县中心广场配变新增工作终于画上圆满的句号,祁门县供电公司通过配变新增分网转接负荷的方式,使得祁门县中心广场10千伏祁城126线“负担”彻底的从根本上解决。

7月下旬以来,祁门县境内高温天气久居不下,空调等大功率电器的频繁使用,用电负荷节节攀升。祁门县供电公司运维人员在对祁门县中心广场10千伏祁城126线所在中心广场公变进行巡视测温时,发现该配变用电负荷过高,变压器出现了严重过载和发热现象,供电可靠性也受到了一定影响,变压器增点与负荷切割工作迫在眉睫。

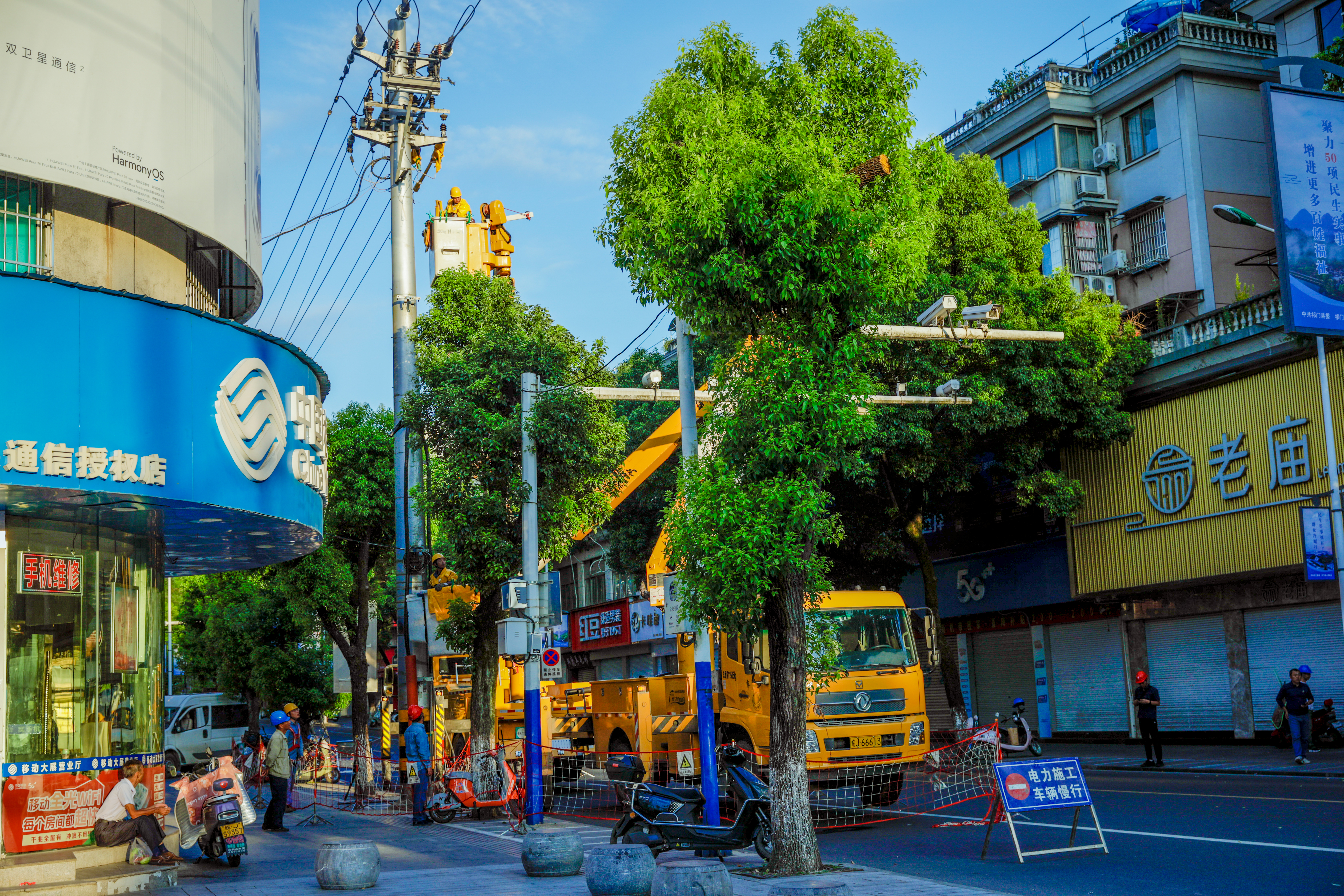

经过现场实地勘察和多方研判论证,该公司决定采取不停电作业的方式,在中心广场再增加一台630千伏变压器,将负荷中的商业用电和居民用电负荷分开到两台变压器,彻底解决中心广场400千伏变压器的重载问题。
在中心广场新增配变工程项目正式实施中,因中心广场配变基础早在2022年中心广场绿化改造中已提前预留,地下电缆套管也提前预埋过。为此,此次作业内容主要为新增箱式变压器吊装、变压器进出电缆展放及电缆高低侧T接等事宜。

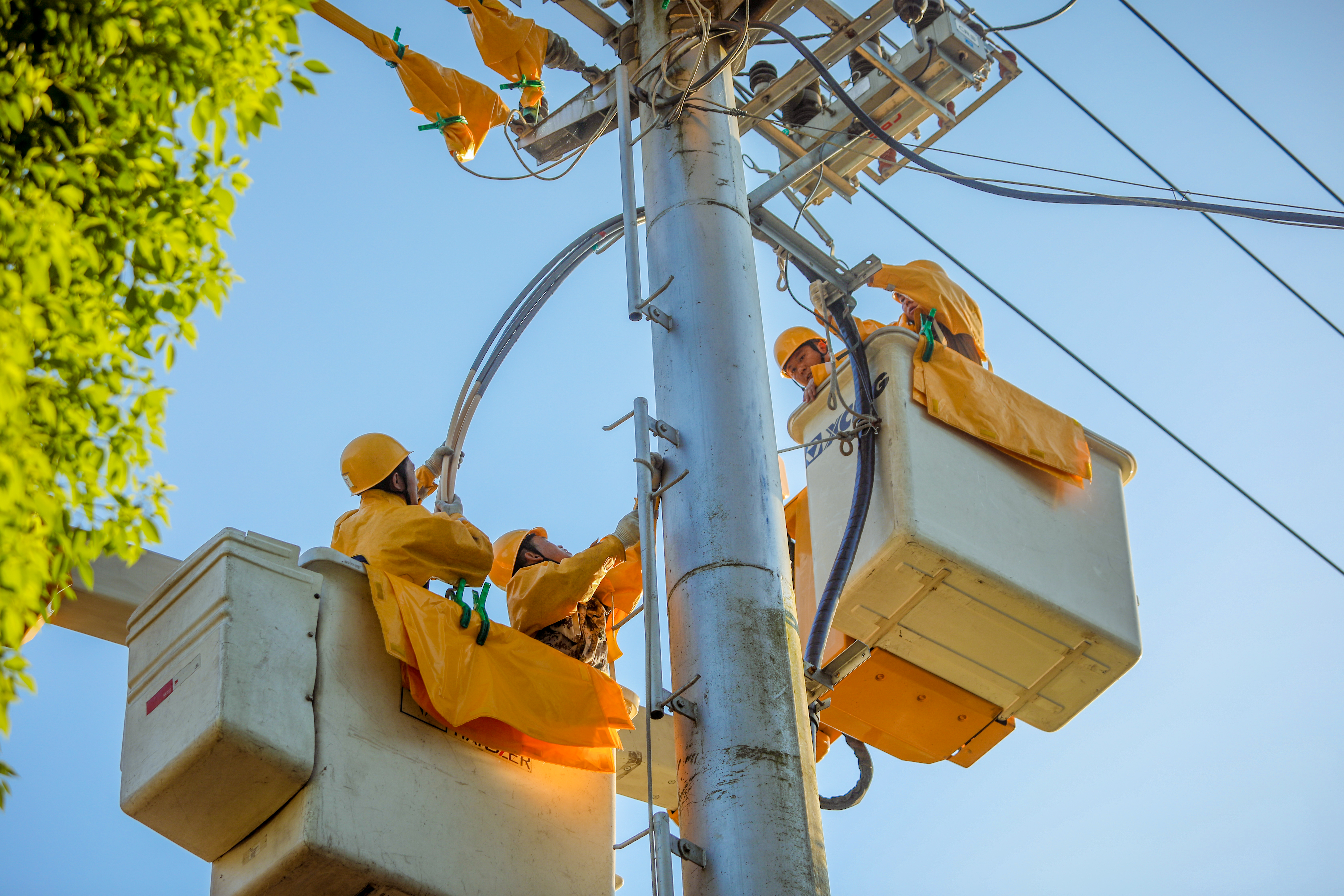

因天气炎热,当日早上5时10分,天还是刚刚亮,该公司电力施工人员和室外箱式变压器在运输车的装载下同步低达现场。6点10分,在做好各类安全措施、开完施工班前会和得到作业许可后,队员们即投入到了紧张作业中。项目开工后,在大型吊车的吊装下,新增箱式变压器稳妥安放在原有配变台架上。箱式变压器就位后,施工人员立即投入到箱式变压器高低压两侧电缆穿管展放作业当中。
“太阳出来后,这些金属设备温度就比较高,一摸都很烫手。我们早晨5点就到现场开始工作,现在天气热得比较快,正常到11点就不能工作了。虽然浑身都是湿透的,但为了保障居民的安全用电,我们觉得这一切都是值得的。”祁门县供电公司运维班班长刘强说。

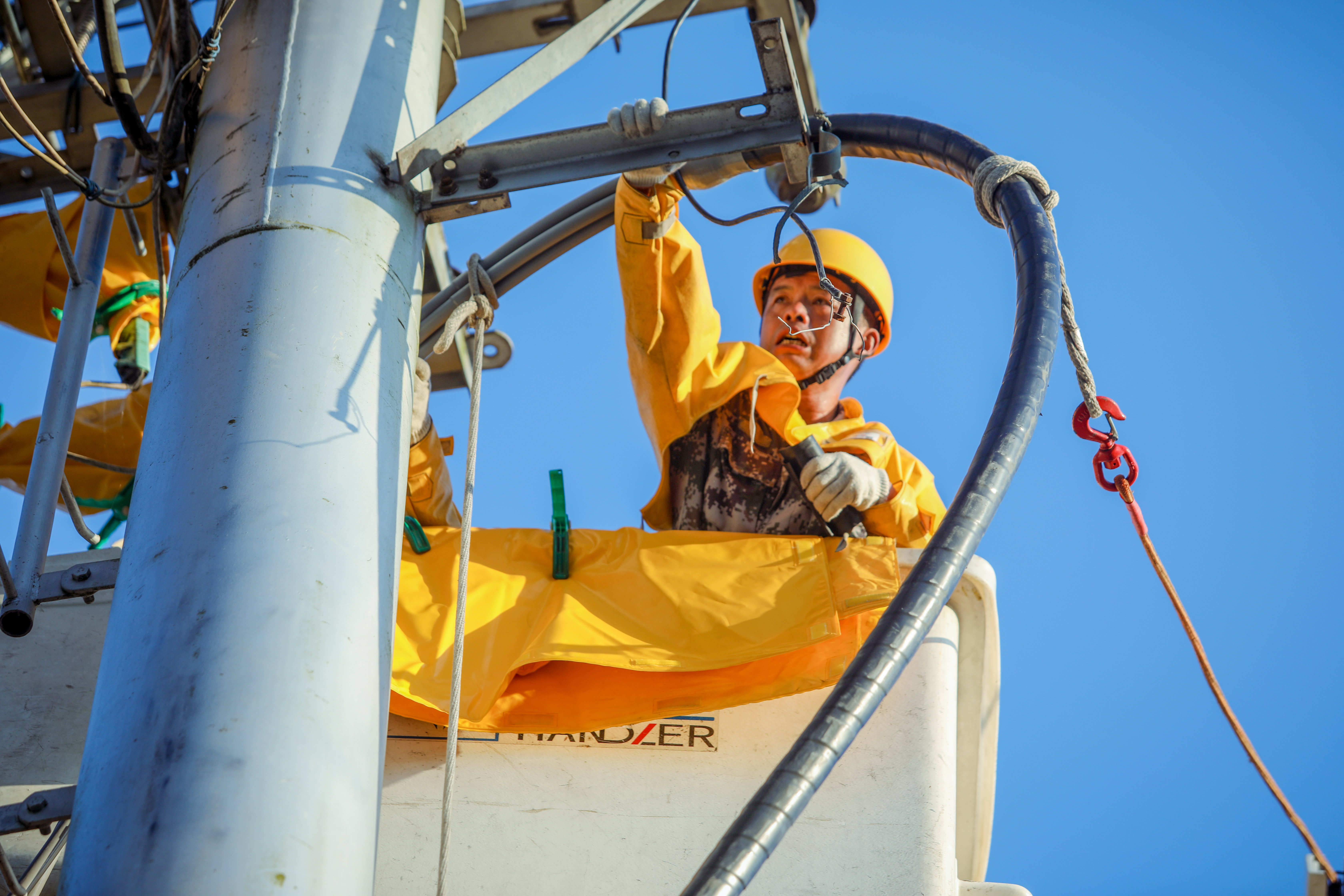

施工当天、烈日当空,施工人员汗水不停地从工作人员的帽檐流出,身上工作服也是湿了又干、干了又湿,后背早已透出盐渍。虽然烈日高照,室外温度达到38度,但施工人员却始终坚坚守在作业现场,紧张开展着电缆头制作、安装、试验、连接等工作,各项工作井然有序,每个步骤有条不紊。当晚6点30分,经过8个多小时的有序施工,中心广场新增配变顺利完成安装和电缆展放作业。
“中心广场公用变供多个商业体及一个大型居民小区用电,在夏季用电高峰时段,变压器就出现高温过热现象。此次,在中心广场新增变压器完工后,将彻底解决中心广场核心区域内电压不稳问题。”刘强介绍,“结合此次配变新增作业,我们同步对该条10千伏线路所属的部分低压出线进行了消缺更换,全力保障电网在夏季用电高峰期间安稳可靠运行。”

据悉,入伏以来,连续的高温天气给电力系统带来了严峻的考验,祁门县供电公司通过不断加大施工及抢修队伍力量,全力应对高温“烤验”。配变增容布点是该公司确保电网迎峰度夏的一项重要举措,为应对今年夏季极端高温天气带来的用电紧张,该公司在迎峰度夏前期,对辖区内所有公用配变进行全面排查,对可能超载的配变进行逐台分析,特别是电网薄弱地区,对排查出的低电压台区,制定出相应的整改措施,通过增容配变及或增加布点的方式,确保迎峰度夏期间电网安全可靠供电。(胡科伟)
