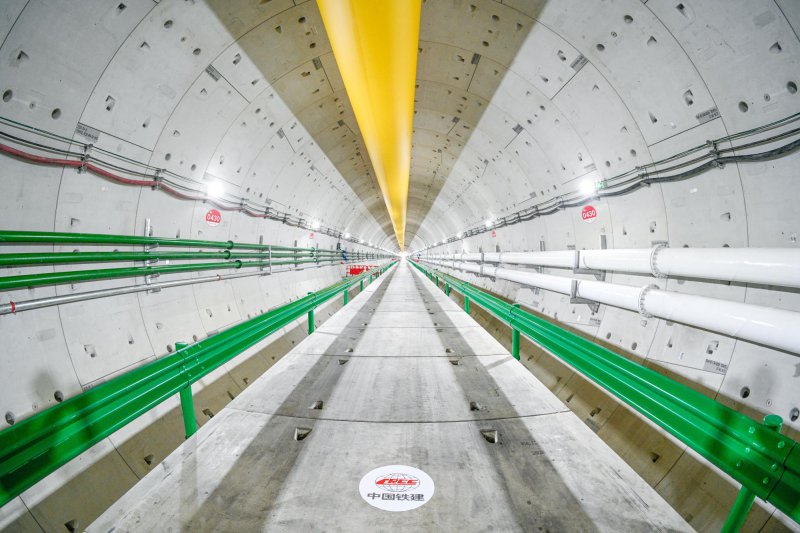

7月7日,应用于国内在建最大直径电力管廊工程的“皖美电力号”盾构机掘进突破1778米,标志着由国网安徽建设公司建设管理、中铁十四局施工建设的芜湖GIL管廊工程实现总掘进里程过半,迈入攻坚新阶段。

芜湖GIL管廊工程是甘肃-浙江±800千伏特高压直流输电工程的重要组成部分。工程起于无为市泥汊村西侧江北盾构始发井,止于繁昌区芦南圩堤东侧江南盾构接收,全长3600米,采用盾构法穿越长江,其中盾构段长3554.4米,是目前世界最长的500千伏GIL管廊,也是目前国内在建直径最大的电力管廊工程。工程面临超浅覆土始发、富水砂层掘进、长距离穿越淤泥质粉质黏土、细砂、圆砾、中风化灰岩等多种上软下硬复合地层等施工难题。

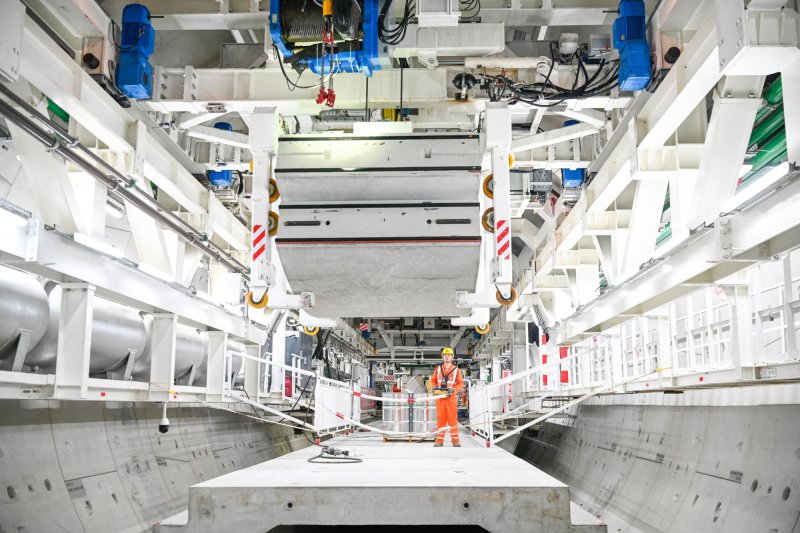

为应对复杂地质难题,项目团队参考同类型工程经验及数据,打造开挖直径12.13米的“皖美电力号”盾构机,搭载地质预报系统、掘进姿态智能控制系统等全链条智能管控技术体系,以科技赋能安全高效掘进。国网安徽省电力有限公司建设分公司业主项目执行经理孙明刚介绍:“自3月底始发以来,项目团队合理安排工序,昼夜奋战,已顺利攻克超浅覆土始发、淤泥质粉质黏土不良地层掘进、穿越长江大堤等重要施工阶段。”目前,盾构机正在长江江底平稳掘进,为“甘电入浙”新型电网建设开拓新通路。

盾构掘进沿线地层分段差异显著,进入长江江底后,盾构机进入粉砂、圆砾复合地层,稳定性较差,对刀盘磨损严重,项目团队科学谋划,提前对盾构刀盘、刀具进行耐磨化处理,有效缓解了砾石磨损问题;利用盾构机搭载的全自动弹性波智能检测系统,实时检测注浆密实度与质量,确保管片成型密实。针对长江江底地层透水率高、水土压力大等问题,项目编制专项施工方案,强化盾构密封运维,严控同步注浆量,保持开挖面水土压力动态平衡;打通信息联动通道,根据江底水文、地层监测反馈动态优化掘进节奏,形成“监测—预警—参数调整”的闭环管控,实现软硬复合地层平稳连续掘进。
据中铁十四局项目盾构经理郭建豪介绍:“接下来,盾构机即将掘进至隧道最低点,并开始挑战含中等风化灰岩的上软下硬复合地层,其中,中等风化灰岩最高硬度可达62兆帕,硬度约等于C60混凝土,对盾构刀具耐磨性和掘进姿态控制提出更高要求。”目前,项目团队正加紧优化施工方案,推进盾构机维保,全力以赴应对复杂地层挑战。
芜湖GIL管廊是目前长江上在建地质最复杂、盾构施工难度最大的电力盾构隧道。项目建成后,将为甘肃-浙江±800千伏特高压直流输电工程提供过江置换通道,有效解决跨江输电难题,实现电力通道与生态保护的和谐共生,提升华东电网的电力交换能力和安全可靠性,为服务国家“主配微协同”新型电网建设添砖加瓦。(鞠淳妃 李桂香 安徽经济报融媒体记者 张传兵)
